Dominion peilt Fertigstellung des Offshore-Windparks in Virginia bis Ende 2027 an

3 August 2026

Dominion Energy hat den Bauzeitplan für sein 2,6 GW Coastal Virginia Offshore Wind (CVOW) Projekt aktualisiert. Die Installation der 176. und letzten Windkraftanlage wird nun voraussichtlich Ende 2027 erfolgen. Zum 31. Juli wurde mitgeteilt, dass das Projekt zu etwa 81 % abgeschlossen war.

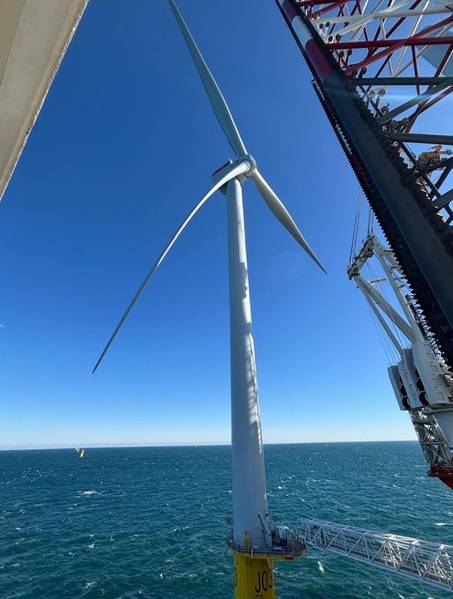

Die Bauarbeiten an den Hauptkomponenten des Projekts schreiten weiterhin voran. Alle 176 Monopiles und 176 Übergangsstücke sind inzwischen installiert, 31 Windkraftanlagen wurden fertiggestellt und die Installation der 32. Turbine ist im Gange.

Die Fertigung nähert sich dem Abschluss: Alle Gondeln, etwa 99 % der Türme und 85 % der Rotorblätter sind bereits produziert. Die restlichen Türme sollen in den kommenden Tagen fertiggestellt werden, die letzten Rotorblätter folgen laut Dominion Energy im Oktober.

Die erste und zweite Offshore-Umspannstation sind bereits in Betrieb genommen worden, während die dritte und letzte Offshore-Umspannstation voraussichtlich bis Ende 2026 diesen Status erreichen wird. Nach der Inbetriebnahme wird etwa die Hälfte der Projektinvestitionen, ohne die Kosten für die Netzmodernisierung, in Betrieb sein.

Der überarbeitete Installationsplan berücksichtigt zusätzliche Pufferzeiten für Wetterbedingungen, Schiffswartung, Verladearbeiten und verlängerte Hebearbeiten. Dominion wies darauf hin, dass die durchschnittliche Installationsdauer der Turbinen in den letzten 26 Installationen unverändert bei etwa zwei Tagen pro Turbine geblieben ist, Verladung, Transport, Wetterbedingungen, Wartung und sonstige Faktoren ausgenommen.

Die Arbeiten konzentrieren sich nun auf die Fertigstellung des Erosionsschutzes, die Verlegung der Verbindungskabel zwischen den Anlagen, die restlichen Windkraftanlageninstallationen und die mit der Übertragung verbundenen Aktivitäten.

Das Projekt begann im März 2026 mit der Stromlieferung an das Netz von Virginia und lieferte damit erstmals Strom aus dem, was zum größten Offshore-Windpark der USA werden soll. Dominion gab damals an, dass das Projekt zu etwa 71 % abgeschlossen sei.

Sobald alle 176 Siemens Gamesa 14-MW-Windkraftanlagen in Betrieb sind, soll das Projekt genügend Strom erzeugen, um rund 660.000 Haushalte zu versorgen. Die Installation erfolgt durch die Charybdis, das erste Windkraftanlagen-Installationsschiff in den USA, das den Bestimmungen des Jones Act entspricht.


Categories: Erneuerbare Energie
