BP und ihre Partner gaben am Freitag bekannt, dass grünes Licht für die erste Phase des Projekts Greater Tortue Ahmeyim vor der Küste von Mauretanien und Senegal gegeben wird.

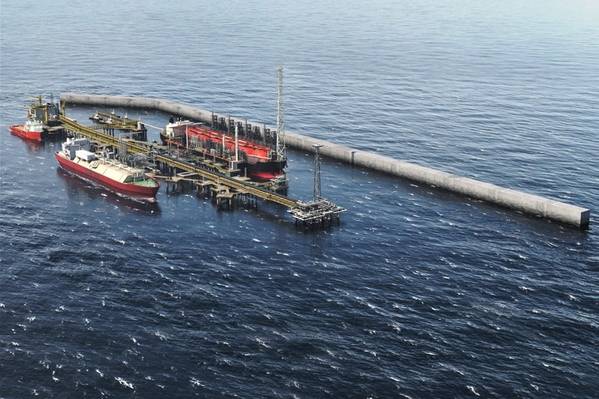

Die grenzübergreifende Entwicklung, eine Premiere für die beiden westafrikanischen Länder und das tiefste Offshore-Projekt Afrikas in 2.000 Metern Höhe unter der Meeresoberfläche, wird Gas aus einem Ultra-Deep-Water-Unterwassersystem und einer schwimmenden Produktion, Lagerung und Entladung (FPSO) aus dem mittleren Meer erzeugen Behälter, der das Gas verarbeitet und schwerere Kohlenwasserstoffkomponenten entfernt.
Das Gas wird zu einer schwimmenden Flüssiggasanlage (FLNG) in einem Nearshore-Hub an der Seegrenze von Mauretanien und Senegal transferiert. Die FLNG-Anlage soll durchschnittlich rund 2,5 Millionen Tonnen LNG pro Jahr liefern. Die gesamten Gasressourcen im Feld werden auf 15 Billionen Kubikfuß geschätzt.
Die Entwicklung, das erste große Gasprojekt zur Erreichung der endgültigen Investitionsentscheidung (FID) im Einzugsgebiet, soll LNG für den weltweiten Export bereitstellen sowie Gas für den häuslichen Gebrauch in Mauretanien und Senegal bereitstellen. BP Gas Marketing, BP, wird der einzige Käufer des LNG des Projekts sein.
Das Gasfeld befindet sich an der Seegrenze zwischen Mauretanien und Senegal, und der Startschuss für seine Entwicklung erfolgte, nachdem die Regierungen der beiden Nationen eine Vereinbarung über die Aufteilung der Produktion getroffen hatten.
BP ist der Betreiber des Projekts mit einem Anteil von 60 Prozent an der Entwicklung in Senegal und 62 Prozent in Mauretanien. Weitere Partner sind Kosmos Energy mit einem Anteil von 30 Prozent an Senegal und 28 Prozent in Mauretanien, die Société des Petroles du Senegal (Petrosen) und die Société Mauritanienne Des Hydrocarbures und der Patrimoine Minier (SMHPM) mit jeweils 10 Prozent auf ihren jeweiligen Seiten .
BP sagte, die Parteien würden weiterhin Vereinbarungen abschließen und endgültige behördliche und vertragliche Genehmigungen einholen, woraufhin Phase 1 der Entwicklung in eine detaillierte Planungs- und Konstruktionsphase übergeht, bei der Aufträge für das Engineering, die Beschaffung, den Bau und die Installation (EPCI) vergeben werden. Die Arbeiten an dem Projekt werden im ersten Quartal 2019 beginnen. Erstes Gas wird für 2022 erwartet.
Kosmos Energy entdeckte das Greater Tortue Ahmeyim-Feld im Jahr 2015, und BP unterzeichnete das Projekt 2016 durch eine Vereinbarung mit Kosmos.
Für 2018 wurde bereits eine Reihe von Aufträgen für Front-End-Engineering und Design (FEED) für die Phase-1-Entwicklung des Projekts Greater Tortue Ahmeyim vergeben, unter anderem für das Gasaufbereitungs-FPSO-Schiff (TechnipFMC), LNG-Hub / Terminal-Marine-Civils ( Eiffage-Saipem-Konsortium), LNG-Hub- / Terminaleinrichtungen (Saipem) und Untersee (McDermott und BHGE).
Anfang dieser Woche hatte BP der Golar LNG eine begrenzte Vorankündigung (LNTP) für die Bereitstellung des FLNG der Entwicklung erteilt.
