Johan Sverdrup Field Center abgeschlossen

22 März 2019

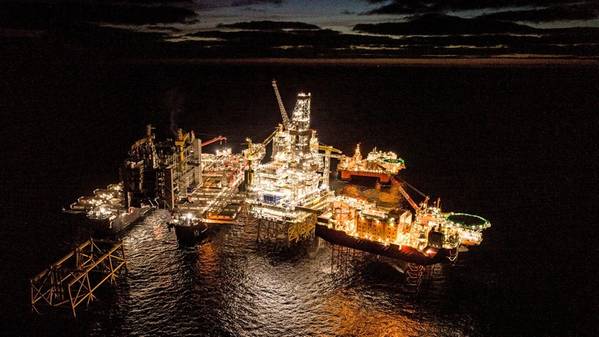

Pioniergeist zieht ein, um den schwersten Offshore-Lift der Welt durchzuführen (Foto: Roar Lindefjeld & Espen Rønnevik - Woldcam / Equinor)
Pioniergeist zieht ein, um den schwersten Offshore-Lift der Welt durchzuführen (Foto: Roar Lindefjeld & Espen Rønnevik - Woldcam / Equinor)

Die beiden letzten Plattformoberflächen wurden auf dem Ölfeld von Johan Sverdrup in der Nordsee, etwa 140 Kilometer westlich von Stavanger, Norwegen, installiert. Der Betreiber Equinor gab am Freitag bekannt. Dies ist ein wichtiger Meilenstein für das erste Öl, das Ende 2019 erwartet wird.

In dieser Woche wurden eine Verarbeitungsplattform und ein Wohnbereich auf der Oberseite mit Einzelhubtechnologie installiert, die durch das weltgrößte schwere Baufahrzeug für schwere Lasten, Allseas 'Pioneering Spirit, ermöglicht wurde. Mit fast 26.000 Tonnen stellte der Lift der Verarbeitungsplattform einen neuen Rekord auf See ein und wurde am Dienstagmorgen in vier Stunden mit einem Abstand von nur 25 Metern vom Rest des Feldzentrums durchgeführt, sagte Equinor. Der Aufzug der 18.000 Tonnen schweren Nutz- und Wohnviertel wurde am frühen Freitagmorgen in 3,5 Stunden abgeschlossen. Vom Beginn des Hebevorgangs der Verarbeitungsplattform am Dienstagmorgen bis zum Anheben der Wohnoberseiten am Freitag dauerte es weniger als 72 Stunden.

Im selben Zeitraum wurden der letzte Fackelstapel und die Brücke, die die Bearbeitungsplattform mit der Bohrplattform verbindet, durch das Heerema Marine Contractors-Hubfahrzeug Thialf in Position gebracht. Equinor sagte, dass es die endgültige Brücke plant, die das Versorgungsunternehmen und das Wohnviertel während des nächsten möglichen Wetterfensters mit dem Rest des Feldzentrums verbindet.

„Wir haben den schwersten Hub absolviert, der jemals vor der Küste durchgeführt wurde. Im Laufe von nur drei Tagen haben wir fast 47.000 [Tonnen] eingesetzt. Der gesamte Prozess wurde sicher und effizient abgeschlossen, ohne dass Menschen oder die Umwelt geschädigt wurden “, sagte Ståle Hanssen, verantwortlich für Engineering, Installation und Inbetriebnahme im Projekt Johan Sverdrup.

„Dies wurde durch eine detaillierte Planung und nicht zuletzt durch eine hohe Präzision in der Ausführung in Zusammenarbeit mit unseren Lieferanten und Partnern ermöglicht“, sagte er.

Die Offshore-Installations- und Fertigstellungsphase von Johan Sverdrup begann im August 2017 mit der Installation der Ummantelung für die Riser-Plattform. Danach wurden drei weitere Stahlmäntel, vier Oberseiten, zwei Brücken, zwei Leuchtkreuze, 200 km Stromkabel und mehr als 400 km Pipelines installiert.

„Jetzt sind wir dabei, die Installationskampagne für die erste Bauphase von Johan Sverdrup abzuschließen. Die endgültigen Bausteine dieses gigantischen Projekts zu schaffen ist wichtig, um den Start des Feldes wie geplant im November dieses Jahres sicherzustellen “, sagte Trond Bokn, Vizepräsident von Johan Sverdrup.

"Wir sind noch nicht fertig", fügte er hinzu. „Es bleibt noch viel zu tun, aber nach Abschluss der Installationskampagne sind wir auf dem richtigen Weg, im November mit der Produktion zu beginnen.“

Als Nächstes werden die beiden letzten Oberseiten angeschlossen, getestet und in Betrieb genommen. Anschließend wird getestet und sichergestellt, dass alle vier Plattformen - und das Field Center als Ganzes - als eine Einheit fungieren. Hinzu kommt der Abschluss der acht vorgebohrten Förderbohrungen auf dem Feld zur Bohrplattform.
